一、工程概況
工程名稱: 華潤B2項目一期
建設單位: 華潤置地(山東)發展有限公司
監理單位: 山東新昌隆建設咨詢有限公司
施工單位: 江蘇江中集團有限公司
華潤興隆北片區二環南路北側B2地塊一期工程,該項目基地位于濟南市二環南路以北,三面環山,環境優越。西側與項目B1地塊相鄰,本項目總建筑面積約10.8萬㎡,其中別墅24棟(三層,單棟面積約800-1200平方米),洋房11棟(六層,單棟面積約1600-2600平方米),車庫地下一/二層,以及標段內擋墻及換熱站工程。
本工程的工程特點是:建筑體量大、單位工程多;業態功能齊全;工程復雜,涉及工序多、工藝多;品質要求高。本工程洋房外墻裝飾施工全部使用吊籃,共11棟,約200臺吊籃。
二、編制依據:
1、施工方吊籃施工專項方案
2、《高處作業吊籃》GB19155-2003
3、《建筑施工安全檢查標準》JGJ59-2011
4、《施工現場臨時用電安全技術規范》JGJ46-2005
5、已批準的監理規劃
6、《施工現場機械設備檢查技術規程》JGJ60-2008
7、設計文件及相關規范

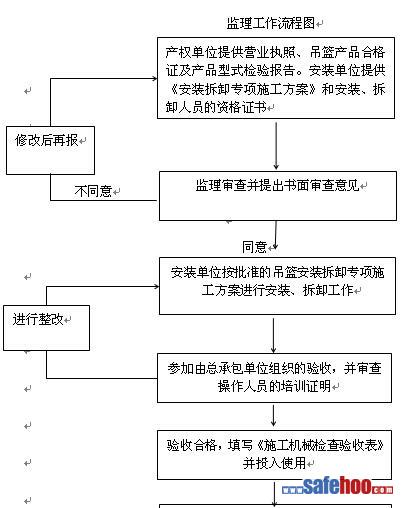

三、監理工作流程
1、安全監理施工前應做的事項
1、審查施工單位的營業執照、企業資質和安全生產許可證。
2、審查施工單位安全生產管理的組織機構,查驗安全生產管理人員的安全生產考核合格證書、各級管理人員和特種作業人員上崗資格證書。
3、審核施工組織設計中的安全技術措施和專項施工方案。
4、核查施工單位安全培訓教育記錄和安全技術措施的交底情況。
5、檢查施工單位制定的安全生產責任制度、安全檢查制度和事故報告制度的執行情況。
6、核查施工起重機械拆卸、安裝和驗收手續,簽署相應表格;檢查定期檢測情況。
7、核查中小型機械設備的進場驗收手續,簽署相應表格。
2、施工過程中安全監理的各種制度
(一)、安全會議制度
每周進行安全檢查,每周例會對安全文明施工進行總結,對現場存在的安全隱患要求施工單位及時進行整改。
每月中旬召開安全工作例會,項目監理部總監理工程師主持會議,施工方項目經理、分管安全生產副經理、安全監理工程師、專業監理工程師、監理員參加。會議對前月安全工作進行點評,對下月安全工作進行布置并形成紀要供各方執行。
(二)、安全報審制度
在所有施工組織設計和專項施工方案中必須審查其安全方面的內容。 審查施工單位資質和安全生產許可證、項目經理和專職安全生產管理人員的資格是否與投標文件相一致;審核發特種作業人員的特種作業資格證書是否合法有效;審核發施工單位應急救援預案和安全防護措施費用使用計劃;審查施工單位的施工組織設計中的安全技術措施和危險性較大的分部分項工程安全專項施工方案是否符合安全生產強制性標準要求,并由項目總監簽署意見。
(三)、安全監理重大危險源監控制度
(四)、重大危險源交底與驗收制度
(五)、巡視檢查制度
所有監理人員在巡視現場時均要注重發現安全隱患,發現安全隱患時要進行記錄與匯報。負責安全工作的監理工程師每天巡視主要的施工現場一次,并記錄有關安全情況,處理有關安全隱患。
(六)、檢查驗收制度
每月進行一次安全檢查,書面指出施工現場所在的安全隱患,書面要求施工單位整改。檢查施工單位在工程項目安全生產規章制度和監管機構的建立、健全及專職質量、安全生產管理人員配備情況;檢查施工安全情況;對需驗收的工程項目(工程材料、設備、工序)及時進行檢查驗收,在資料審查合格、項目驗收合格后應及時進行簽署意見。
(七)、安全隱患處理制度
重大隱患且為很可能發生事故,要立即處理并要求施工單位在2~4小時內消除,否則簽發隱患影響區域的停工令;重大隱患且可能會發生事故,應要求施工單位在4~8小時內消除隱患,否則必須簽發隱患影響區域內停工指令。如仍得不到整改,必須立即通過業主向有關主管部門報告。對情況緊急,施工單位又拒絕整改或停工,隨時可能發生安全事故時,監理部應直接向建設行政管理部門或安全行政管理部門電話報告,請求行政管理部門出面干預,以達到消除隱患的目的,事后再以書面形式報告。以電話形式報告的,應當有通話通話記錄,應及時補充書面報告。
(八)、重大危險源安全監理旁站工作制度
1、項目監理機構應組織建設單位、施工承包單位共同開展施工現場的安全生產檢查活動,制定安全檢查計劃,該計劃應取得建設單位、施工單位的同意。
2、施工現場安全檢查活動類型有定期安全檢查、專項安全檢查和季節性、節假日安全檢查。
3、施工現場安全檢查的內容根據法規和規范性標準要求,結合安全檢查活動的目的和工程具體情況進行確定,包括現場安全和安全資料等方面。項目監理機構應事先制定檢查標準和檢查方法,明確參與檢查的人員。
4、安全檢查過程中發現安全隱患,應采取措施及時處理,消除安全隱患,保證施工安全。
5、施工安全監理人員應做好檢查記錄,并將檢查結果通過工程例會等形式向建設工程各方主體通報。
(九)、重大危險源安全監理旁站工作要點
1、重大施工危險源工程的施工安全監理實施細則,應有針對性的巡視監理方案,明確本工程巡視監理的施工作業控制點及要求。
2、總監理工程師應按施工安全監理規劃和施工安全監理實施細則,安排施工安全監理人員進行施工安全監理的巡視監督工作,并檢查實施情況。
3、安全巡視監理每天不少于一次,對高危作業的關鍵工序應進行必要的旁站監理。施工安全監理人員應將巡視、旁站監理情況填寫巡視旁站監理記錄表。
4、各專業工程的安全巡視、旁站監理的施工作業控制點,按照有關規定和工程項目實際情況具體確定,事先做好方案。
(十)、突發傷亡事故應急預案及安全事故報告制度
審查施工單位的應急方案
突發事故時按程序及時上報
(十一)、督促施工單位建立安全教育、交底制度
1、對特種作業人員(電工、焊工、架子工、人貨施工電梯、塔吊司機、起重機、指揮等),安全施工單位級人員必須經培訓考試合格后,持證上崗,并對資質進行審查。
2、要求施工單位項目部每月組織召開一次安全會,傳達上級文件精神,總結前期的安全情況,布置后一階段的安全工作。
3、要求施工單位各專業施工隊每周組織召開一次安全會,各施工班組每周做“三上崗、一講評”記錄。
4、要求施工單位在各分部、分項工程施工前,施工員必須對操作班組進行有針對性質的安全技術交底,對外架的搭設、拆除、施工電梯、塔吊的安裝和拆除要有施工技術措施,并向操作工人進行詳細交底,并親臨現場指導。
(十二)、建立安全設施驗收制度
本工程將對下列設施執行驗收掛牌制度:
1、垂直運輸設備(塔吊、物料提升機)。
2、腳手架。
3、各種洞口、臨邊圍欄及防護設施。
4、為作業安全、機電安全防護需要專門配置的各種設施。
(十三)、建立安全檢查制度
1、建立安全生產管理網絡、安全生產要素管理網絡、消防管理網絡,健全安全生產體系。
2、本工程在施工的各個階段,將配合安全教育,提出安全目標口號與安全施工警句,在腳手架和垂直運輸設備上將其布置在醒目位置。此口號與警句能增強安全生產氣氛,提高職工的安全生產意識。
3、工地每月二次全面安全檢查。工段每星期進行一次定期檢查,由施工員實施,每個作業班組結合上崗安全交底,每天安全上崗檢查。通過安全檢查活動,不斷提高和加強職工的安全意識,落實各項安全制度和安全措施,并且通過檢查活動本身可以發現和解決隱患。
3、重大危險源安全監理分項細則
(一)高處(空)作業的安全監理
1.檢查施工單位編制的高處作業的具體安全措施,其內容應包括:對施工人員上下通道的搭設技術,如搭設寬度、跳板鋪設、扶手欄桿的高度、通道與地面的夾角、轉彎處的小平臺面積等都有具體要求。
2.檢查施工單位對高處作業技術交底及安全交底記錄。施工單位在施工前,必須逐級進行技術和安全教育及交底,落實所有安全技術措施和人身防護用品,未經落實時不得進行施工。
3.凡在墜落高度基準面2m以上(含2m)位置進行的作業,需使用腳手架、吊架、梯子、腳手板、防護圍欄、擋腳板和安全帶等。
4.凡從事高處作業人員應作體格檢查,合格者才能上崗。
5.高處作業所用工具、材料嚴禁投擲,確有進行上下立體交叉作業需要時,中間必需設隔離設施。
6.在雪天應采取防滑措施,當風速在10.8m/s以上和雷電、暴雨、大霧等氣象下,不得進行露天高處作業和吊裝作業。
7.因施工必需臨時拆除或變動安全防護設施時,必須經施工負責人同意,并采取相應的可靠措施,作業后應立即恢復。
8.檢查高處作業所有臨邊及洞口防護設置是否符合安全要求。高處作業的臨邊必須采取防護措施,其欄桿高度不低于1.5米,下部設置高18厘米的踢腳板。
9.夜間進行高處作業,必須有足夠照明,樓梯、空洞等處設置防護設施與安全標志外,夜間還應設置紅燈警示。

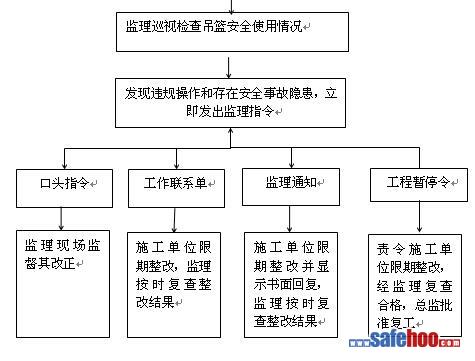

(二)吊籃作業安全監理
1 主題內容與適用范圍
本標準規定了高處作業吊籃(以下簡稱吊籃)的設計、制造、安裝、使用、維修保養等方面的安全要求。
本標準適用于常設的或非常設的,其安裝方式為有軌式或無軌式,提升方式為爬升式或卷揚式的各種吊籃。
2 引用標準
GB 1102圓股鋼絲繩
GB 5144塔式起重機安全規程
GB 5972起重機械用鋼絲繩檢驗和報廢實用規范
GB 8902航空用鋼絲繩。
3 術語
3.1 提升機構
能使吊籃平臺上下運行的傳動機構。
3.2 吊籃平臺
可上下移動的懸掛式結構件,以使操作者能達到建筑物或構筑物的作業處。
3.3 懸掛機構
用以固定提升吊籃平臺的鋼絲繩和安全鋼絲繩并架設于建筑物或構筑物上的結構件。
3.4 安全鎖
當?shù)趸@平臺下降超過極限速度時,能自動鎖緊吊籃平臺的裝置,該裝置不能自動復位。
3.5 行程限位
對吊籃平臺在上下兩個方面運行距離和位置的限定。
3.6 額定載荷
吊籃平臺上允許承受作業人員、工具、設備以及材料等質量總和的最大值。
3.7 常設吊籃
把吊籃作為建筑物或構筑物的一種永久性附屬設備。
3.8 非常設吊籃
臨時架設在建筑物或構筑物上的吊籃。
3.9 有軌式
懸掛機構帶鋼輪,安裝在鋪設有軌道的建筑物或構筑物上。
3.10 無軌式
懸掛機構直接安放在建筑物或構筑物上。
4 一般要求
4.1 吊籃的工作環境溫度為-20℃~40℃。
4.2 吊籃平臺在工作處陣風風速不大于10.8m/s(相當于6級風力)。
4.3 吊籃的制造應按有關標準及設計圖樣進行,質量不合格的產品不準出廠和使用。
4.4 吊籃出廠時必須附有下列技術文件:
a. 產品合格證;
b. 安裝、使用和維修保養說明書;
c. 安裝圖、易損件圖、電氣原理圖及接線圖、液壓系統圖等。
4.5 產品必須有清晰、醒目、耐久的標牌。標牌上應寫明產品名稱、主要技術性能、制造日期、出廠編號、制造廠等。
4.6 吊籃操作人員必須是適合于高處作業并經過技術培訓和考核合格的人員。
5 結構安全系數
5.1 吊籃所用承載的結構零部件的安全系數都不得小于2,取決于材料的最低屈服強度。
5.2 吊籃所用非延伸材料(如鑄鐵、玻璃纖維)制成的承載零部件安全系數不得小于5,取決于該材料的最小強度極限。
5.3 確定結構安全系數時所用的設計應力取零件中產生的最大應力值。此時吊籃應工作在符合設計要求的額定載荷下,并與制造廠所提供的操作規程相符合。設計應力包括應力集中和動載荷的影響,結構安全系數按下列計算:
6 材料與加工質量要求
6.1 材料
吊籃所用的材料應符合圖樣規定,并應具有供應廠的合格證書,關鍵的零部件所用的材料應執行進廠檢驗制度。
6.2 加工質量要求
6.2.1 鑄件表面應光潔平整,不允許有砂眼、氣孔、澆冒口凸起,飛邊、毛刺應鏟除磨平。
6.2.2 液壓、氣壓元件(如油泵、油馬達、閥、氣缸、油缸等)的加工面上出現的鑄造缺陷,一律不允許焊補。非加工面上若有導致滲漏的鑄造缸陷亦不允許焊補。
6.2.3 鍛件非加工表面飛邊、毛刺應清除干凈。
6.2.4 鍛件不應有裂紋、夾層、折疊、鍛傷、結疤、夾渣等缺陷。
6.2.5 焊縫應飽滿,不得有漏焊、裂縫、夾渣、燒穿、咬肉等缺陷,同一條焊縫應均勻一致,飛渣、焊渣應清除干凈。
6.2.6 焊接件由生產廠質量檢驗部門進行檢驗。對重要焊縫內部缺陷的檢驗、應用無損探傷法進行。
6.2.7 熱處理零件表面不得有裂紋及其他嚴重缺陷。
6.2.8 對于熱處理零件的裂紋、燒損、碰傷及氧化 等缺陷,可用肉眼或低倍放大鏡檢驗。對需用磁鐵、超聲波及X光進行檢驗的零件,應在圖樣或技術文件中提出要求。
6.2.9 機械加工后的零部件,應符合產品圖樣、有關技術文件規定。
6.2.10 零部件的已加工表面上,不應有銹蝕、磕碰、劃傷等缺陷。
6.2.11 凡生產廠制造的待裝零、部件,必須有質量檢驗部門的合格標記;外購件和協作件必須有證明其合格的文件,方可進行裝配。
6.2.12 產品可見外表應涂底漆1~2道;涂面漆2~4道,除焊縫、鋼板接縫、傷疤、局部凸凹不平或影響外觀的粗糙鑄造表面可局部刮膩子外,其他涂漆表面不刮填膩子。
7 吊籃平臺的要求
7.1 吊籃平臺的結構應能承受2倍的均布額定載荷,出廠前必須做負載試驗,并應檢查焊縫是否開裂和螺栓是否有松動現象。
7.2 吊籃平臺主要受力構件的焊縫必須進行質量檢驗,保證焊縫達到設計要求。
7.3 吊籃平臺的底板必須有防滑措施。
7.4 吊籃平臺與提升機構的連接必須牢固、可靠,不得有任何松動現象,并應經常檢查。
7.5 吊籃平臺內應設有安全帶和工具的掛鉤裝置。
7.6 吊籃平臺內最小通道寬度不小于400mm,底板有效面積不小于每人0.25m2。
7.7 吊籃平臺上須裝有固定式的安全護欄,靠建筑物一側的高度不小于800mm,后側及兩邊高度不小于1100mm,護欄應能承受1000N水平移動的集中載荷。
7.8 吊籃平臺安全護欄所有構件應光滑、無毛刺,安裝后不應有歪斜、扭曲、變形及其它缺陷。
7.9 沿吊籃平臺底板四周應裝有高度不小于100~150mm的擋板,擋板與底板間隙不得大于5mm。
7.10 吊籃平臺應有在建筑物表面滑動的導輪或配備緩沖裝置,保證吊籃平臺的穩定,以避免與墻面撞擊。
7.11 吊籃平臺如果裝有門,其門不得向外開,門上應裝上電氣聯鎖裝置。
7.12 吊籃平臺正常運行操作裝置應安裝在吊籃平臺上,并且要選用可點動和連續手按及不受氣候影響的電氣設備。
8 提升機構的要求
8.1 卷揚式提升機構的卷筒必須有擋線盤,鋼絲繩應整齊地纏繞在卷筒上,當?shù)趸@平臺提升高度達到最大行程時,擋線盤高出卷筒上的最后一層鋼絲繩的高度至少為鋼絲繩直徑的2倍。
8.2 卷揚式提升機構的卷筒最小名義直徑(D)與鋼絲繩名義直徑之比值D/d應不小于20。
爬升式提升機構的滑輪最小名義直徑(D)與鋼絲繩名義直徑之比值D/d應不小于12,當D/d等于12~18時應采用航空用鋼絲繩。
8.3 提升機構的傳動禁止采用摩擦裝置、離合器、皮帶傳動等。
8.4 提升機構的傳動零部件必須進行適當潤滑。亦可采用自密封、自潤滑,并應定期注入和更換潤滑油。
8.5 提升機構的所有傳動外露部分必須裝上機罩或類似的防護裝置。
8.6 提升機構的傳動機構在電氣失效時,應具備不超過兩人就可操作的手驅動裝置。
8.7 提升機構上必須配備制動器,一般應有兩套獨立的制動器。每套均可使帶有額定載荷的125%的吊籃平臺停止運行并停住。
8.7.1 主制動器
該制動器應能使吊籃平臺在100mm范圍內停住,采用常閉式制動器。
主制動器選用閘刀式或盤式,并整體安裝在提升機構上或提升電機上,制動器的各部分位置勻應便于檢修和調整,并有防水保護。
8.7.2 輔助制動器
輔助制動器一般應剛性安裝在提升機構的機架或底座上,可用常閉式制動也可用手動機械制動,該制動器主要是使用在提升機構采用手搖驅動情況下,能使吊籃平臺在100mm范圍內停住,其安裝位置要便于操作、檢修和調整,并有防水保護。
8.7.3 卷揚式提升機構的卷筒若裝在屋面小車上(動力裝置位于屋面),也必須配備制動器,并需符合8.7.1、8.7.2的要求。
8.8 提升機構上下運行最大額定速度不得超過10m/min。
9 安全保護裝置的要求
吊籃一般須配備制動器、行程限位、安全鎖等,并必須經檢驗合格才能安裝。
9.1 制動器
吊籃制動器必須符合8.7、8.7.1、8.7.2、8.7.3的要求。
9.2 行程限位
9.2.1 吊籃必須裝上下限位開關,以防止吊籃平臺上升或下降到端點超出行程的范圍。
9.2.2 行程限位裝置的安裝方式須是以吊籃平臺自身直接去觸動。
9.3 安全鎖
9.3.1 吊籃上必須裝有安全鎖,并在吊籃平臺懸掛處增設一根與提升機構上使用的相同型號的安全鋼絲繩。每根安全鋼絲繩上必須有不能自動復位的安全鎖。
9.3.2 安全鎖應能使吊籃平臺在下滑速度大于25m/min時動作,并在不超過100mm的距離內停住。
9.3.3 安全鎖的動作要靈敏,工作要可靠,并需經嚴格的檢驗和試驗,不合格的產品不準裝配和出廠,安全鎖必須在有效期內使用,超期必須由專業廠檢測合格后方可使用。
9.4 必要時吊籃上須有防傾斜裝置。
9.5 吊籃上宜設超載保護裝置。
10 鋼絲繩的要求
10.1 鋼絲繩的選擇
應按作業條件和鋼絲繩的破斷拉力S選用吊籃鋼絲繩,所選用的鋼絲繩對于爬升式必須符合GB 8902要求;對于卷揚式必須符合GB 1102的要求,并必須有產品性能合格證。
a. 吊籃使用的鋼絲繩型式、規格和長度都應在說明書內寫明;
b. 在任何情況下承重鋼絲繩的實際直徑不應小于6mm。
10.2 鋼絲繩安全系數的確定
鋼絲繩安全系數按下式確定,但安全系數值不應小于9。
n≥S·a/W
式中 n——安全系數;
S——單根承重鋼絲繩的額定破斷拉力,kN;
a——承重的鋼絲繩根數;
W——包括吊籃平臺、提升機構和電器系統等的自重及額定載荷。
10.3 鋼絲繩的固定
應符合GB 5144的規定。
10.4 不允許以連接兩根或多根鋼絲繩的方法去加長或修補。
10.5 鋼絲繩的檢查
10.5.1 操作人員應隨時對鋼絲繩所有可見部分、鋼絲繩與設備連接的部位、從固定端引出的鋼絲繩及繩端固定裝置進行檢查。
10.5.2 檢查周期
對于吊籃的鋼絲繩,在使用以后每月至少檢查2次,并應符合GB 5972中2.4.1的規定。
10.5.3 檢查部位
必須檢查鋼絲繩的整個工作長度。同時也必須仔細檢查通過滑輪或卷筒。其他接觸面以及正反纏繞的那些鋼絲繩繩段。對于靠近末端接頭處的鋼絲繩應當仔細檢查。并應符合GB5972中2.4.2的規定。
10.5.4 在閑置設備上鋼絲繩的檢查
當設備已閑置或停用一個月以上時,其鋼絲繩在設備使用以前要做全面的檢查。
10.6 鋼絲繩的報廢
應符合GB 5972中2.5的規定。
11 懸掛機構的要求
11.1 懸掛機構的結構件必須選用鋼材或其他合格的金屬結構材料制造,可采用焊接、鉚接或螺栓連接,其結構應具有足夠的的強度和剛度。
11.2 懸掛機構受力構件必須進行質量檢驗,保證達到設計要求。
11.3 懸掛機構施加于建筑物或構筑物支承處上的作用力都應符合建筑結構的承載要求。
12 配重的要求
12.1 吊籃的懸掛機構或屋面小車上必須配置適當?shù)呐渲亍?br />
12.2 配重應準確、牢固地安裝在配重點上,并應按圖樣規定配置足夠質量的配重,在吊籃使用前須經安全檢查吊核實才能使用。
12.3 抗傾覆系數等于配重矩比前傾力矩,其比值不得小于2。見下圖
13 電氣系統的要求
13.1 電氣系統中的主要元件均應安裝在電器控制箱內,并集裝在絕緣板上,必須保證與電器控制箱外殼絕緣。其電阻值不得小于0.5MΩ。
13.2 吊籃的電源電纜應有保護措施,以防止意外的觸碰,并應單獨使用,且安裝熔斷保險開關。
13.3 電器控制箱應有可靠的防水措施。
13.4 吊籃的電器系統應有可靠的接零。
13.5 電氣系統中所選用的電氣元件必須靈敏可靠。
13.6 吊籃上備用的便攜式電動工具使用的額定電壓值不得超過220V,并應有可靠的接零。
13.7 電器系統中應配備漏電保護器。
14 建筑物或構筑物支承處的承載要求
建筑物或構筑物支承處應能支承住吊籃的全部載荷。
15 其他要求
15.1 吊籃平臺上的作業人員必須配帶安全帶,安全帶允許連接在吊籃平臺上。
15.2 吊籃平臺上的作業人員必須嚴格遵守操作規程,嚴禁超載使用。
15.3 當?shù)趸@平臺沿著外墻面移動需要由導引構件引導時,外墻面應設置這種構件。外墻構件應能使吊籃平臺內的操作人員安全地靠近需要進行作業的部分,而不得使操作人員懸空俯身。
15.4 為保障公眾的安全,在吊籃作業區周圍必須設立圍欄或防護措施,并應附加醒目的標志。
15.5 生產廠對使用單位有培訓安裝、操作和維護、保養人員的義務。
